平成22年度第2回建設工事現場安全パトロール

平成23年2月16日(水)、快晴、(社)出雲市建設業協会では、平成22年度第2回目の建設工事現場安全パトロールを実施しました。

パトロールの前日までの天候不順がうそのように、パトロール当日は快晴に恵まれ、春を思わせる温かさの陽気でした。

パトロールの次の日は、天候が下り坂に変わり雨となりました。

今思うに、準備頂いた事務局の日頃の努力が報われたとものと感じました。

出雲市建設業協会の安全委員11名、工事の発注元の出雲市役所より2名の参加を頂き、2班体制で出雲市内合計8現場をパトロール致しました。

それでは、パトロールの順に従って、それぞれの現場で気づいた点をまとめさせて頂きました。

A班のパトロールには、私は参加をしておりませんので、現場の状況など詳細はわかりませんが、担当した安全委員のレポートや現場写真から感じ取れた内容でまとめさせて頂きます。

★まず、最初の現場は管渠工事現場です。

安全書類等は、整理されわかり易くファイリングされており、パトロール員の印象はよかったようです。

また、危険予知活動から、リスクアセスメントKYに移行されており、発展と改良がされている点が共に好印象に映ったようです。

リスクアセスメントについては、次の現場でお話したいと思います。

現場に目を移します。
安全掲示板、写真の掲示内容は如何でしょうか。

一般的掲示内容のおさらいです。

@建設業許可票(建設業法第40条、施行規則第25条)
A労災保険関係成立票(労働保健の保険料の徴収等に関する法律施行規則第74条)
B施工体系図(全業者)
C作業主任者(労働安全衛生法第14条)
D建設業退職金共済制度適用事業主工事現場標識
E安全管理組織図
F緊急連絡表
Gその他(掲示することが望ましいもの)

掲示内容は特に指摘がありませんでしたが、@〜Dまでは、現場敷地内に立入らないで見える場所、第三者が見やすい場所に設置するのが望ましいとされています。

作業員のみならず、第三者が見える場所というのが、結果として、本日のパトロール全現場共通な指摘事項となります。

現場の方は、特に指摘事項はなかったようですが、歩行者通路の看板が若干小さいでしょうか。

また、パトロール員は、臨時駐車場のぬかるみを是正するよう指摘しています。

車のタイヤが汚れ、靴も汚れ、駐車場から出た道路も汚れます。利用者の印象がよくありません。
細かな気配りをお願いします。

★次の現場も管渠工事現場です。

ご覧いただいている方は、リスクアセスメントという言葉はご存じだと思います。

(社)出雲市建設業協会の安全委員会の目標の中に、リスクアセスメントの推進があります。

出雲市建設業協会会員の中で、(正確な数字は出していませんが、)危険予知活動は実践しているものの、リスクアセスメントを取り入れているところは、未だ少ないのが現実です。

危険予知活動もリスクアセスメントも、危険を洗い出そうとする意味では同じですが、その違いは、危険予知活動は、作業を始める直前にその作業にある危険を洗い出して直ちに対策を立て実行するのに対して、リスクアセスメントは、工事を始める前に時間をかけて作業の手順を洗い出しして、工種毎に潜む危険性や有害性を洗い出して、作業手順書にそれらを反映させる事にあります。

リスクアセスメントは、時間がかかる事やリスクアセスメントを理解し、指導する立場の者が引っ張っていかないと定着する事は難しいのですが、リスクアセスメントを導入して労災事故が減少しているというのも事実ですので、今後、どのように普及させていくのが課題となっています。

この現場を例にリスクアセスメントのお話を少し。

見せて頂いたリスクアセスメントKY活動表について、一言。

危険のポイントの表現に、どんな危険が潜んでいるかという項目があります。

具体的な事例をあげる所なのですが、「〜している時に、〜なので、〜になる」とあります。この部分が大事なのです。

たとえば、重機災害を想定した場合、「バックホウの旋回時に作業員にパケットが接触し死傷する」、「場内走行中に重機と作業員が接触し死傷する」といった書き方であれば、「バックホウの作業半径内に立入りを禁止する」、「場内の安全通路を確保する」、「誘導員ならびに監視員を配置する」などの、より具体的な安全対策が立てられます。

また、現場に従事する作業員は全員が同じ作業をする訳ではありません。

重機を操作する人、造作作業する人、資材を運搬する人、それぞれ背負うリスクが違います。

この事からも、一人一人のリスクアセスメントが必要ではないかと思います。

ライオンがいるだけでは、リスクは発生しません。

ライオンに人が近づく事でリスクは発生します。

ライオンをおりに入れる事やライオンの牙を抜く事でリスクは軽減されます。

リスクアセスメントの内容を充実させて、今後の展開を期待したいと思います。

工事において、第三者に対する安全配慮は、非常に大切です。

一般道を仮復旧した場合の、段差については過去にも話をしていますが、仮復旧の状態にあるものについては、安全巡視をして点検して頂きたいものです。

とかく同業者は「この位はいいだろう」と勘違いをします、車には小さな段差でも、自転車や人には結構影響があるものです。

「段差あり」の看板一つあるだけで、安全配慮の心遣いが伝わると思いますが。

「毎日の安全工程打合せは、実施していますか。」、安全に作業を進める上では、欠かせない事と思いますが、如何でしょうか。

しかし、この現場ではこれに当たる資料がありませんでした。

作業の段取り、重機の動き、人員の動き、報連相を行う上で大事なミーティングです。

その記録は、必ず残しましょう。

★次の現場は、建築工事です。

国際保護鳥類のトキの分散飼育地として島根県出雲市が選ばれ、そのトキの飼育映像をモニター出来る施設の新築工事現場です。

パトロール員は、安全書類関係の整備不足を指摘しています。

現場に重点が置かれたようですが、下請負業者の建設業許可も掲示されておらず、現場代理人の管理も不十分と言わざるおえません。

安全書類は、施工前の計画段階の書類だけではありません。

毎日作成されるべきものと、毎月作成されるもの、協議会記録やKY活動記録も含め、日々の積み重ねたものが安全書類となります。

現場での指摘事項に、脚立の使用状況についても、パトロール員が指摘しました。

脚立足場にも、安全基準があります。高さは2m未満で、脚立の間は、1.8m以下、作業床の結束です。

作業床が1枚板ですので、耐荷重は何キロまでいいのでしょうか。

2人作業では確実にアウトです。

また脚立足元は、直接地面ですから安定しているとも言えません。

現場のリスクアセスメントでは、危険ポイントに「脚立使用時の転落」をあげ、行動目標に「足元の整理整頓」としていますが、このリスクアセスメントでは、リスクの存在自体理解されていないと判断できます。

「どうして事故が起きるのか」でなく、「どうすれば事故は起きないか」をまず考えましょう。

高さ2m以下であっても、安全帯を着用する等、安全対策を行えばリスクは減ると思います。

事故は、比較的単純な作業で起きます、また、低い高さからの転落・墜落が結構多いんです。

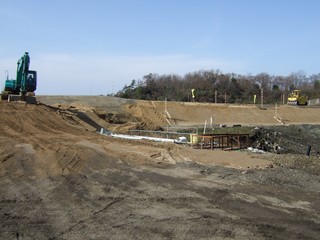

★続いての現場は、道路改良工事現場です。

出雲大社を通り過ぎ、大社港に向かう道路の拡幅、歩道整備工事現場です。

この現場も、現場重視のようです。現場に準備すべき安全書類の不備を指摘しています。

今回のパトロールでは、安全書類の不備が目立っています。

現場の指摘では、第三者への安全配慮が指摘されています。

道路使用許可を取っていても、安全対策を十分行う必要はあります。

安全通路上に障害物を置かない、不要なものは撤去する、重機を使わないときは、退避場所に移動させる等、配慮がほしいところです。

また、路面の段差、路面の復旧内容についても不備を指摘しています。改善余地が多くありました。

以上で、A班は終わりです。

4現場とも、安全書類の不備が目立っています。

私達がパトロールで、書類の不備を指摘すると、「たとえ、書類に不備があったとしても事故は起きない」と反論する方もおられます。

現場の安全が大事なのですが、安全書類は現場管理のバロメータと思えます、書類に不備があると、現場は大丈夫なのかと心配になります。

最低限、重機の作業計画書、入場者(作業員)の確認、リスクアセスメントの実施を願うところです。

続きまして、B班のパトロールのまとめを行います。

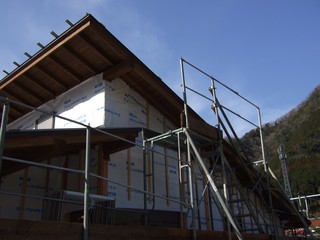

★B班の最初の現場は、建築工事の現場です。

地域のコミュニティーセンターや観光、公園を兼ね備えた多目的施設の建築現場です。

御存じのとおり、足場の労働安全衛生規則の改正があり足場の構造や点検など、改正強化されましたが、パトロール員は足場に注目をしました。

足場の点検は、点検表をもとに点検実施されていましたが、記録と実態がどうなのか。

足場の組立は、ほとんどの現場では専門業者が行います、「専門業者が組み立てたから間違いない」と過信していないでしょうか。

足場は、利用する者が始業前に点検整備し、不良個所は手直しして使用しなくてはなりません。

ですが、施工途中で取り外したり組み替えたりしても、元に戻し忘れたりしていないでしょうか。

この現場では、随所に危険個所が見つかりましたが、今回の法改正は、墜落・転落事故が多くなったから手すり、中さん、幅木を付ければ、問題ないと思っている方が多いようですが、足場を歩いて、作業床が切れた先の止めや、作業床の隙間、足場内側への転落危険等、意識して、皆さんの現場でも今一度点検をお願いしたいものです。

また、個人的な意見としてですが、建屋内で、大工さんによる木工作業中の場面で気になった事、それは、5Sです。特に床に散乱したままの木くずです。細かなチリやホコリの中での作業では、健康にも害を与えます。

民間の建築現場で聞いた話を思い出しました、それは1時間に1回清掃をする時間を設けているそうです。

それは、単にきれいにするのが目的ではなく、施主さんからの預りものという気持ちからだそうです。

施主さんがいつ来てもきれいな状態でお迎え出来る環境を心掛けている事から、自然に実践出来ているとの事です。

その心がけは、大変感銘を受けました。

現場ではその他、
 @ 安全掲示板の点検、必要な掲示物の確認。
 A 屋内と屋外の両配線の保護と養生。
 B 架空線の保護。
 C 書類関係の不備等。

良かった点として、
現場責任者の方の、パトロール員の指摘に対して全てメモをとっている姿は、好印象を持ちました。

足場も含め指摘した数は多かったものの、現場責任者の姿勢は高評価とさせて頂きます。

★次の現場は、築堤工事現場です。

ごみ処分場の埋め立て地の堤防を施工中で、改良土をダンプで搬入し築堤する工事です。

この現場では、改良土の積み込み先から一般道を通り搬入するまでの地図、通行禁止区域の地図を渡し、地元に迷惑をかけない配慮が実践されていました。

パトロール員は、ダンプ運転手の名簿確認を求めましたが、下請会社に委任している為名簿はなく、当日の入場者の確認も記録されていませんでした。

現場に入場する作業員については、例外なく名簿を作成し入場者確認を行う事をお願いしました。

現場ではその他、
 @ 安全書類の整理とファイリング。
 A 事務所に消火器と救急箱の設置、現場には消火器の設置。
 B 路肩注意の看板表示 等 指摘させて頂きました。

また、周辺がごみの埋め立てによる(メタン)ガスの発生が予測されるとの事、注意看板や火気厳禁等、警告掲示も必要ではないでしょうか。

★次の現場は、敷地造成工事の現場です。

給食センター予定地の敷地造成工事中のところ、パトロールを行いました。

書類関係では、資料は整理されファイリングされていましたが、内容的に不備な点を指摘しました。

特に、毎日の作業工程の打合わせ記録がありませんでした。

進捗状況の把握や、作業の段取り確認がうまく行われているのか確認出来る資料がありませんでした。

下請業者を入れた打合わせ記録を残すよう指導をしました。

現場では、安全通路の確保と、開口部や水路への転落防止措置を以願いしました。

特に、開口部についてはバリケード等による囲いが不可欠のようです。

また、手前にみえます鉄筋の突き出し部分、カバー等の養生がこれも不可欠です。

その他の指摘事項は、
@発電機のアース線の措置。
A現場内の整理整頓。(不要なものの片付け)
B現場内の安全通路の確保、重機走路の区分け。
C場内入り口の封鎖等、 是正をお願い致しました。

★B班最後の現場は、汚水幹線施設工事の現場です。

安全書類は作成してファイリングされ、識別しやすい状態になっていました。

その中で、リスクアセスメント資料に、リスクアセスメント作業手順書という書類がありました。

これは、名前の通り、作業手順書にリスクアセスメントを取り入れて、作業のステップ毎に、危険性や有害性を洗い出して、見積もりしその対策を立てるものです。

作業ステップも出来るだけ詳細に分け、準備作業、本作業、後作業の順に、更に本作業の内容も詳細に、まさに手順書に習った内容で作ります。

しかし、現場作業員の方は頭では理解していても、文書に起こす事は苦手のようで、この作業ステップ毎に書くという事がどうも面倒なようです。

まず、「書く習慣を付けて徐々に内容を充実させる」という現場責任者のお話に今後の展開を期待したいと思います。

現場を特定する訳ではありませんが、現場で交通誘導を主に行う交通誘導員の方は、工程打合せに参加していらっしゃるでしょうか。

ほとんどの現場では、危険予知活動も含め、ミーティング、安全教育訓練等には参加していないのではないでしょうか。

その多くは、「直接施工に関係ないから」という理由からです。

工事関係者ではないのでしょうか。

教育訓練等にも積極的に参加させるべきと考えます。

今回のパトロールを総括して感じた事をまとめたいと思います。

今回特に、安全書類の不備が目立ちました。安全書類を軽視しているように感じました。

安全書類は、「後で整理します」という方もいらっしゃいましたが、後から作る意味はあるのかと思います。

工程打合せを後から作って意味があるでしょうか。

作業員名簿も誰がいつ入場したのか後から作成できるでしょうか。

安全巡視の記録、重機の点検記録、KY活動記録、すべて毎日のサイクルに入れられないのか。

安全書類は、毎日の記録として必ず作成をお願いします。

前回のHP記事でもお話しましたが、安全巡視の重要性です。

是非、現場責任者と下請の職長さんが一緒になって、現場の安全巡視をやって頂きたい、現場で発生する事故を未然に防ぐ為、早期の発見と対策をよろしくお願いします。

今回のパトロールの是正要点をまとめてみました。

@ 毎日の工程打合わせとその記録。(下請へ指示した記録)
A 作業員の入場確認。(名簿の作成、保険証、健康診断書の確認)
B 5S活動。(整理・整頓・清掃・清掃・しつけ)
C 路面の段差等の養生。
D 立入禁止看板や、バリケードの設置は確実に行うこと。
E 安全巡視の励行。
F リスクアセスメントと取り入れたKY活動の実施。

以上の7項目について、全現場に改めて要望をさせて頂きたいと思います。

「安全がすべてに優先する」を心がけて、人に優しく、環境にやさしく、無事故・無災害でお願い致します。

最後に、ご協力いただきました、現場のみなさまに対しまして、お礼を申し上げます 「有り難うございました。」

ご安全に !!

posted by 出建 at 15:26| お知らせ

2010年12月28日

平成22年度第1回建設工事現場安全パトロール

平成22年11月29日(月)、くもり時々雨、
(社)出雲市建設業協会では、平成22年度第1回目の建設工事現場安全パトロールを実施しました。

天候がやや心配される中、天候が不安定な状態でやや肌寒さのある感の中、スタートとなりました。

出雲市建設業協会の安全委員10名、労働基準監督署、工事の発注元の出雲市役所より2名の参加を頂き、2班体制で出雲市内合計7現場をパトロール致しました。

それでは、パトロールの順に従って、それぞれの現場で気づいた点をまとめさせて頂きました。
それでは、ご覧下さい。

A班のパトロールには、私は参加をしておりませんので、現場の状況など詳細はわかりませんが、
担当した安全委員のレポートや現場写真から感じ取れた内容でまとめさせて頂きます。

○まず、最初の現場は道路改良工事現場です。
レポートに書かれている内容で、開口部の養生がありました。

写真では、深さはさほど無いものの、カラーコーンによって囲いがしてあります。

囲いはしてあるものの、開口部の表示と、夜間用の点滅灯があればより良いと思えます。

また、同現場で撮られた写真に、次のような写真もありました。

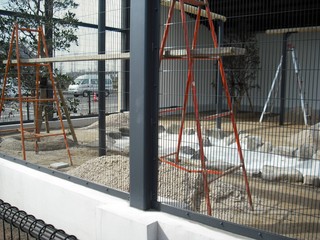

鉄筋がむき出しの状態で、真上を向いています。危険です。

キャップをするなど養生が必要です。

立ち入り禁止のコーンとバーが設置してある場であっても、危険の芽はそんな場所にあります。

現場内は、封鎖や立ち入り禁止の措置がされていても、作業員がいない時間に子供たちは遊び場に
します。まさか、予想しない事が起きるのが事故なんです。

ご一考頂ければと思います。

尚、この現場では、下記の通りパトロール報告がありました。

○良好点
1.現場内は整理整頓され、良好でした。
2.車の止めがされていました。
3.案内看板・工事看板の設置が良好でした。
4.危険予知活動表の活用。

○指導・改善点
1.建設業の許可票等、主任技術者氏名が未記入。
2.労災保険関係成立票の保険関係成立年月日が未記入。
上記、1.2.は、見やすい場所に記載漏れなく掲示するよう決まりがあります。
各法律の施行規則で規定されていますので、確認と点検は忘れずにお願いします。
3.分電盤のカギ無し。

○次も、道路改良工事現場です。

下記のパトロール写真を見ていただければ、施工会社の姿勢や考え方が読み取れます。

下記の写真から思いつく事を何点か挙げてみましょう。

1.鋼管バリケードにより、掘削溝の安全措置が施され、重りを付ける等、風対策も考慮されている。
2.景観を配慮し、プランターを要所に設置している。
3.作業員の方への、安全標語の掲示、現場の安全を目で見て意識させる工夫がされている。
4.仮設トイレを設け、清潔感が保たれている。
5.消火器、ごみ箱、吸い殻入れの設置、環境面の配慮も考慮されている。

以上のような点で、整理整頓も含めて、パトロール員は、高評価、高印象を持ったようです。

1つ写真からは、読み取りづらい点ですが、安全掲示板は、第3者への配慮がされているかと気になりました。

現場の中には、作業員の方しか入れません。安全掲示板は、第3者が見やすい場所に設置する必要があります。

現場の入り口(出口いずれか)に、工事の安全掲示板があり、今日はどんな作業をしているのか、地元の方が知りたい情報が、目の届く位置にあればいいのですが、現場の中にしか無いのでしたら、そう言った配慮を是非お願いします。

同じ現場での写真です。

歩行者通路も設けられ、誘導員の方もいらっしゃるようですが、左右どちらが安全通路なのかわかりません。

歩行者を考慮したものでしょうが、自転車やバイクなど車道を細くしている分、それらにも注意をお願いします。

また、夜間の安全対策は十分でしょうか。

点滅灯の数は十分でしょうか。作業終了後の現場の安全対策と、万一の現場が起因する事故の際の緊急連絡先の掲示、それらもご配慮願います。

現場優先ではなく、安全を優先に何事もお願いしたいと思います。

○次は、管路施設工事現場です。

この現場は、上下水道工事を行っていますが、狭い町中の道を掘削し、配管し埋設する作業の繰り返しで、気の抜けない工事と見受けられます。

それでは、パトロールの内容です

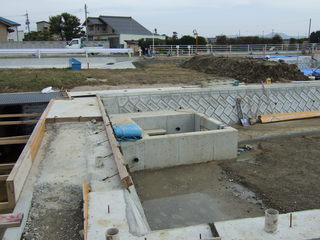

上の写真を見て何か足りないものがあります(写真が小さく申し訳ありません)が、お分かりですか?

ピンと来た方は、私のパトロールHPをよく見ておられる方と思います。

そうです、下請業者の建設業許可票の掲示がありません。

建設業許可業者は、その店舗及び建設工事の現場ごとに、公衆の見やすい場所に標識を掲げなければなりません。

詳しくは、建設業法第40条をご参照ください。

なお、建設業法第55条3によれば、第40条の規定による標識を掲げない者については、10万円以下の秩序罰としての過料に処する旨がありますので、許可業者は標識を必ず掲示してください。

おさらいですが、現場に掲げる掲示物は、
@標示板
A労災保険関係成立票
B建設業の許可票 (公共・民間問わず全許可業者)
C施工体系図(全業者)
D安全管理組織図
E緊急連絡表
F建設業退職金共済制度適用事業主工事現場標識
Gその他(掲示することが望ましいもの)
以上の通りです。

私は、島根県の上水道普及率は、100%と思っていましたが、97%弱なんです。下水道に至っては、40%しかないのです。

写真のように、昔からの古い街並みの残る密集した地域では、水道管を整備するだけでも大変なんです。

(作業をされる方大変ご苦労様です。)

また、重機操作や工事の騒音または振動等で近隣の協力なくして、工事は進みません、地元対策は万全のようです。

道路の仮舗装面の段差は良好であり、道路横断のケーブルカバーも敷設されていました。

パトロール員は、現場での特に指摘事項を報告していませんので、以上、A班の感想をまとめさせて頂きました。

多少の自論を含め、誤解を招く表現がありましたら、ご容赦願います。

続きまして、B班のパトロールのまとめを行います。

○B班の最初の現場は、管渠工事の現場です。

現場担当者より工事の説明を受けた後、安全書類の確認をしました。

皆さんの現場では、KY活動を実施していらっしゃるでしょうか。KY活動は、危険を先取りする活動です。

作業を始める前に、今日の作業にはどんな危険が潜んでいるのかみんなで話し合って、危険に対して同じ認識を持つ事が大事です。

ですから、KY活動を行わず、作業を始めるのは危険な事です。

特に重機を使う現場ではなおさらです。毎日のKY活動は元請が責任を持って実施しなくてはいけません。

事故を起こす原因には、ヒューマンエラーが要因になるものが多く、それを少しでも減らす方法がKY活動だと思います。

現場に目を移してみます。

当日の作業は、掘削、土留、管布設、埋戻しの作業が行われていました。

現場は、整理整頓され乱雑なイメージは受けませんでしたが、何か気になりました。

上記写真(上段)を見ながら、危険要素を探してみます。

@開口部の囲いがありません。開口部の深さはありませんが、比較的浅いところに転落しても、大ケガになる事があります。

A作業通路には、資材や梯子が置かれていますから、躓き、転倒など起きる危険が潜んでいます。

B重機の作業半径内で作業が進行しています。以上、KY活動で改善される事を期待したいと思います。

また、開放時の養生については確認できませんでしたが、第3者への事故予防もよろしくお願いします。

元請責任で巡回パトロールを実施され記録を残されるとよいかと思います。

その他、段差注意の看板や道路を横断するコード類の保護カバー等、配慮されている点は、好印象でした。

○続いての現場も、管渠工事の現場です。

現場担当者より工事の説明を受けた後、安全書類の確認をしました。

この現場では、安全目標が設定されていました。

また、毎日の活動に、朝礼、KY活動、点検、巡視も実施されていました。

安全書類で下記の点を指摘しました。

@作業員の健康保険加入状況。
A作業員の名簿。
B作業手順書の有無。
C当日の施行打合わせ記録。いずれも、元請として行うべき内容ですが、十分ではありませんでした。

現場は、路盤工事中で、歩行者・自転車用に片側解放されていました。

場内は整理整頓されており、工事中の危険個所は特にありませんでした。

しかし、カラーコーンが工事区間に並べられていましたが、風対策の必要がないでしょうか。

突風による第3者への被災対応と、開放時の対応として、工事個所の養生をお願いしたいと思いました。

○続いての現場は、管路施設工事の現場です。

現場担当者より工事の説明を受けた後、安全書類の確認をしました。
現場写真は下記の通りです。

安全書類ならびに現場を確認して、パトロール員は下記の通り指摘をしています。

@安全訓練等活動の記録が無い。
A記載漏れ、確認漏れが随所に見られる。
B現場内に砕石がある状態で解放されていて、凹凸があり危険である。
C施工計画書の内容と現場が一致していない。
D安全掲示板の前に資材が置かれ、掲示板を邪魔している。
E架空線の養生が不足している。

等パトロールで指摘する内容では、第3者への安全配慮がなされていないと判断される箇所を多く指摘します。

この現場の場合、特に、砕石による路面状況を他のパトロール員も気にかけていました。

事情により舗装を剥いだ状態で工事はストップしているとの事でしたが、施工計画通りに工事が進まない事はよくある事ですが、路面の養生と日々の路面状態の確認は十分お願いしたいと思います。

パトロール中も、人や自転車、バイクに自動車が多く通行していました。

通行止めを解除し道路解放中の場合でも、工事関係者は周辺の安全点検を怠らないようお願いしたいと思います。

○B班パトロールの最後の現場は、道路改良工事の現場です。

現場担当者より工事の説明を受けた後、安全書類の確認をしました。

現場写真は下記の通りです。

安全書類ならびに現場を確認して、パトロール員は下記の通り指摘をしています。

@リスクアセスメントKYで、危険度3以上の場合の対策がとられていない。
A施工体系図が掲示されていない。
B現場内に、一般家庭の敷地があり、一般車両、歩行者の安全通路が確保されていない。
C開口部の養生が片側のみで十分とは言えない。
Dワイヤーロープの交換。

また、良好点として、

@工事看板に、今週の作業予定と現場略図が掲示してある。
A車止めが施してある。
B場内の整理整頓がされている。等、良かった点もあげています。

今回のパトロールを終えて感じた事は、安全巡視の重要性です。

是非、現場責任者と職長さんがペアになって、現場の安全巡視をやって頂きたい、作業員の不安全行動や現場の不安全状態を発見し、是正を行うだけでなく、現場で発生する第三者の事故を未然に防ぐ為、注意しづらい、言いづらい事はあるでしょうが、コミュニケーションをとって頂きたいと思います。

現場内の安全巡視は、当たり前ですが、現場周辺も安全かどうか、迂回表示や看板は見える位置にあるか、交差点の視界の邪魔は無いか、誘導員の配置位置はよいか、歩行者通路は確保されているか等、項目はたくさんあります。

今回のパトロールの是正要点をまとめてみました。

@安全掲示板は、第三者の見やすい場所に、わかりやすく掲示すること。
A敷鉄板や路面の段差は、第三者の立場で見直しし、養生すること。
B立入禁止看板や、バリケードの設置は確実に行うこと。
C安全巡視の点検項目は、工事の進捗にあった内容とすること。
D安全掲示板を含めて、掲示物の点検と確認。
E安全通路の確保と点検。
F危険予知活動の全員参加。
G作業手順書の作成と手直し。

以上の8項目について、全現場に改めて要望をさせて頂きたいと思います。

事故を起せば仕事が無くなります。

「安全がすべてに優先する」を心がけて、人に優しく、環境にやさしい、安全な現場づくりを、
みなさん これからもお願い致します。

最後に、ご協力いただきました、現場のみなさまに対しまして、お礼を申し上げます
「有り難うございました。」

ご安全に !!
posted by 出建 at 16:31| お知らせ
